打造中国专业公装网站,截止目前已为26829位用户提供了优质装修服务! | | 北京装修公司咨询电话: 400-900-4560 | 网站地图
选择城市
热门城市:
×
B

我也要设计成这样

今天已有125人获取了装修预算
所在城市:*
房屋面积:*
空间状态:*
空间状态
  • 空间状态
  • 毛坯房
  • 旧房重装
  • 局部改造
装修档次:*
装修档次
空间类型:*
空间类型
    *

    怎么装修新房新房装修怎么装

    案例介绍

    优秀设计师

    • 项目名称: 怎么装修新房新房装修怎么装
    • 服务项目: 装修学院
    • 设计时间: 2020-08-24 08:55:22

    很多第一次装修的朋友,对于装修什么时候该干什么事一脸茫然,以至于工期延长、费用增多、不知道啥时候才能入住……

    怎么装修新房新房装修怎么装

    今天来给大家介绍下正确装修流程和顺序,让大伙都能快速装出有质感的家~

    怎么装修新房新房装修怎么装

    正式开工前

    第一步:明确居住需求

    家庭居住人口、收纳、娱乐空间需求、家的风格以及未来的生活规划(如要二胎)等。

    怎么装修新房新房装修怎么装

    第二步:准备装修预算

    按照自己的经济能力准备好预算:

    怎么装修新房新房装修怎么装

    半包6W

    怎么装修新房新房装修怎么装

    半包7W

    怎么装修新房新房装修怎么装

    半包8W

    怎么装修新房新房装修怎么装

    半包9W

    怎么装修新房新房装修怎么装

    半包11W

    怎么装修新房新房装修怎么装

    半包12W

    建议:装修费、家具费、家电费按2:2:1划分。

    第三步:确定装修方式

    主流的装修方式就三种,全包、半包、清包,区别如下:

    怎么装修新房新房装修怎么装

    建议:

    预算充足没时间,选全包;有时间但不能全程跟踪装修,选半包;时间充足且装修经验丰富,选清包。

    第四步:选择装修公司

    确定好装修方式后,还要找家靠谱的装修公司来装修。

    怎么装修新房新房装修怎么装

    建议:

    追求家居品质可找设计类装修公司;不设计或自己设计,有时间但经济能力有限的,选施工队;大众化设计找普通装修公司。怎么装修新房新房装修怎么装

    第五步:确认设计方案并签合同

    如选择设计类的装修公司,流程通常是这样的(如飞墨家):

    怎么装修新房新房装修怎么装

    沟通设计→交量房费量房→出平面设计图及整体造价→交设计费出设计效果图→设计磨合至满意→签施工合同,按比例交施工费。

    怎么装修新房新房装修怎么装

    △平面设计图

    怎么装修新房新房装修怎么装

    △设计效果图

    下面,正式进入装修施工阶段:

    怎么装修新房新房装修怎么装

    硬装施工中

    第一步:开工交底

    在开工当天,业主、设计师、项目经理(工长)三方到场,核对并确认整体设计及改造。

    怎么装修新房新房装修怎么装

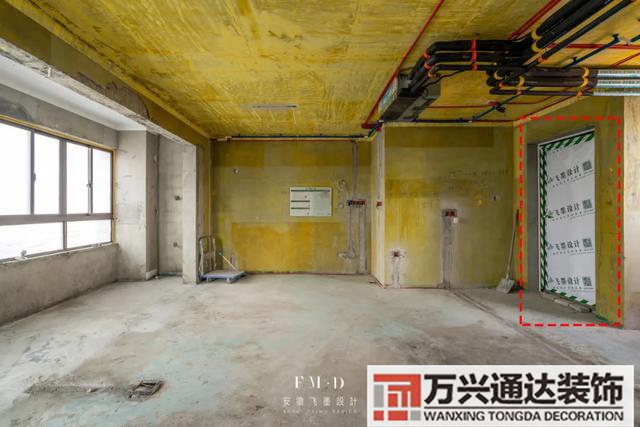

    第二步:开工前保护

    对不需要动工的地方进行成品保护,如入户门、窗户、下水管、电表箱、燃气表等。

    怎么装修新房新房装修怎么装

    尤其是对于局部改造的精装房来说,在施工前一定要做好完善的保护措施。ps:一般这些保护材料均由装修公司提供,无需业主购买;若自己装修,则视具体需求采购。

    怎么装修新房新房装修怎么装

    第三步:拆除&新建

    根据设计方案进行局部墙体的拆除和新建,一定是先拆后建哦:

    ① 拆除流程:定位→沿线切割→拆除→装袋清运→整理现场

    怎么装修新房新房装修怎么装

    注意:

    承重梁、柱、现浇面(平层)禁止拆除。公共设施(烟道、主排水管、煤气管道、消防设备)禁止拆除。外立面开门窗洞、拆除涉及保温防水等要求,禁止拆除。过道、消防通道等公共区域墙顶面禁止拆除。承重墙体禁止拆除。怎么装修新房新房装修怎么装

    ② 新建流程:定位→基础梁→润砖→植筋→砌墙→封顶→挂网粉刷→清理→养护

    怎么装修新房新房装修怎么装

    第四步:水电改造

    全屋上下水,以及强弱电路的改造。

    具体流程:

    水电交底→水电预估→材料进场→放线开槽→强弱电布管→给排水布管→强电箱整理→现场清理→项目自检→验收

    怎么装修新房新房装修怎么装

    注意:

    ① 提前决定是否要装中央空调、新风系统、地暖/暖气片;如需,安排各自的师傅到场确认相关事项。

    ② 提前确定家里所有电器、卫浴洁具、热水循环系统的规划,插座的位置,以及灯具的位置数量,防止后期出现尺寸失误或遗漏。

    怎么装修新房新房装修怎么装

    第五步:泥瓦施工

    具体流程:

    包管道施工→墙面基层处理→涂刷墙面防水→铺贴墙砖→涂刷地面防水→闭水试验→铺贴地砖→清理保护→标注标示

    怎么装修新房新房装修怎么装

    注意:

    ① 要提前买好地漏、墙砖、地砖、门槛石,并确认铺贴方式。

    ② 地砖以及墙砖的阳角,一定要保护好,以免后期施工中有磕碰。

    怎么装修新房新房装修怎么装

    第六步:木工施工

    包括吊顶、窗帘盒、柜体、室内门、门套、卡座、床、木饰面基层等项目。

    怎么装修新房新房装修怎么装

    其中,不同的项目,施工流程不同:

    吊顶:放线→打孔→安装吊杆→安装龙骨→制作窗帘盒→制作风口→龙骨隐蔽验收→安装石膏板窗帘盒:定位弹线→打孔→安装骨架→裁板→封板墙面木基层:放线打孔→安装基层龙骨→制作基层框架调水平→安装饰面板柜体:定位弹线→打孔→制作柜体→检查调试→组装固定→安装五金门板:备料裁板→挑选饰面板→压合→收边→封边→净边→装门→安装调试套线:打孔下木楔→裁板→防潮处理→安装基层板→安装套线→收边怎么装修新房新房装修怎么装

    注意:

    如现场打造柜体和室内门,需提前买好各种五金配件。

    第七步:油漆施工

    墙面、柜体等木制作以及顶面的乳胶漆施工。

    怎么装修新房新房装修怎么装

    施工流程:

    墙面检验→刷界面剂→基层找平→挂网格布→批刮腻子→打磨→涂刷底漆→涂刷面漆

    注意:

    刷油漆前,要对其余已完工的硬装成品做出保护,防止被污染。阴雨天气不适合油漆工作业。墙面的油漆施工要一遍底漆,两遍面漆。在木器漆施工时,要把五金包起来,防止被污染。怎么装修新房新房装修怎么装

    硬装完工后

    硬装结束后,各项安装工程陆续进场:

    ① 墙砖地砖美缝(泥工结束后即可预定选购)

    ② 开关插座及灯具安装(轨道灯、灯带等嵌入灯具需木工阶段选购并安装;其余顶灯、壁灯可在完工后安装)

    怎么装修新房新房装修怎么装

    ③ 木地板+踢脚线安装(设计阶段选好颜色,最迟硬装结束后选购)

    ④ 厨卫集成吊顶安装(泥工结束后即可预定选购)

    ⑤ 橱柜及定制柜体安装(水电开始前需初测出橱柜水电路图,并在泥工结束复测确定尺寸;工期30-45天左右)

    怎么装修新房新房装修怎么装

    ⑥ 电器及卫浴洁具安装(嵌入式电器及卫浴洁具需在水电阶段确认款式和尺寸)

    ⑦ 室内门安装(包括移门,均可在木工阶段测量选购,工期15-30天左右)

    ⑧ 窗帘安装(吊顶结束后即可量尺选购,工期7-15天左右)

    怎么装修新房新房装修怎么装

    安装工程结束后,就是沙发、床等各项软装家具和配饰的进场啦~至此,装修就告一段落了,之后再通风3-6个月,等室内空气质量达标后就可以入住啦。那么问题来了,如何通风才能快速散甲醛呢?

    怎么装修新房新房装修怎么装

    关于装修的正确顺序就说到这里,祝大家都能顺利装修,早日住进新家哦~

    (PS:部分图片来源于网络,如果侵权,请联系删除。)

    飞墨设计|飞墨设计 一种生活方式的选择

    推荐阅读:

    黑龙江房屋装修报价表

    装修东莞装修东莞塘厦隆福花园多少钱
