优秀设计师
水电,是咱们硬装中最最最最最重要的一个环节,不仅仅决定了装修质量,也是最容易踩坑的一项流程。
少插座,少开关,居住不便。保险丝经常被烧坏。走线非常乱,后期维护不易。水电绕路,多花冤枉钱。水电位置和电器位置对不上。...总的来说,水电做不好,谁住谁烦恼。来吧,咱们详细唠唠。
水电规划设计:避免踩坑,水电要先规划设计好,不能全部仰仗施工师傅。
1、电路规划设计
电路规划设计,就是全屋的电线、开关插座等规划。
①在设计前就需要规划好所有大型电器的位置,如冰箱、油烟机、洗衣机等。
②确认信息:使用功率、电源预留位置、承载要求、检修安装需求等相关信息,且一定要明确各方的施工范围和责任。
③ 确认开关控制点位、控制方式;具体电器插座的定位要求、插座类型等信息。
④ 确认弱电接入点、全屋设置方式、弱电箱的隐藏位置等信息;提示智能家居及音频布控等方面需求。
注意注意,卧室记得留网线,毕竟,谁还没个要添置电脑的需求呢。
⑤ 明确影响层高的两个重要环节:中央空调、地暖;且,这两个要在水电施工前安装。
当然,建议在设计师指导下规划;咱们再来看看水路↓↓↓

2、水路规划设计
① 确认好热水器、净水系统、循环系统等给水净化智能需求及施工对接需求。
△地排
△墙排
②确认好洁具的类型、给排水的具体定位、使用功能的特殊要求等相关信息;如淋浴间的排水方式、淋浴头的类型。
③确认好排水方式、排污管移位距离、如马桶选墙排还是地排,是否需要移位等信息。
④ 注意,排水主管道尽量减少改动。
⑤ 石膏板吊顶木制作位置墙顶面有排水管道及检修弯道时,建议设置检修口。
⑥ 给水管道建议全换,在室内或室外增加总阀,控制全屋给水。
水电施工
在水电施工开始前规划好一切,咱们就进入施工阶段。
水电施工总流程:水电交底→水电预估→材料进场→放线开槽→强弱电布管→给排水布管→强电箱整理→现场清理→验收透过现象看本质,其实水电施工主要需要做:水电放线开槽、强弱电施工、给排水布管。接着,咱们就来详细聊聊施工细节:

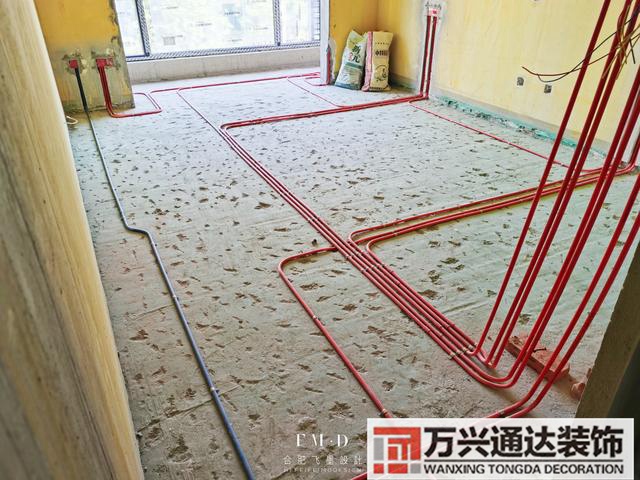

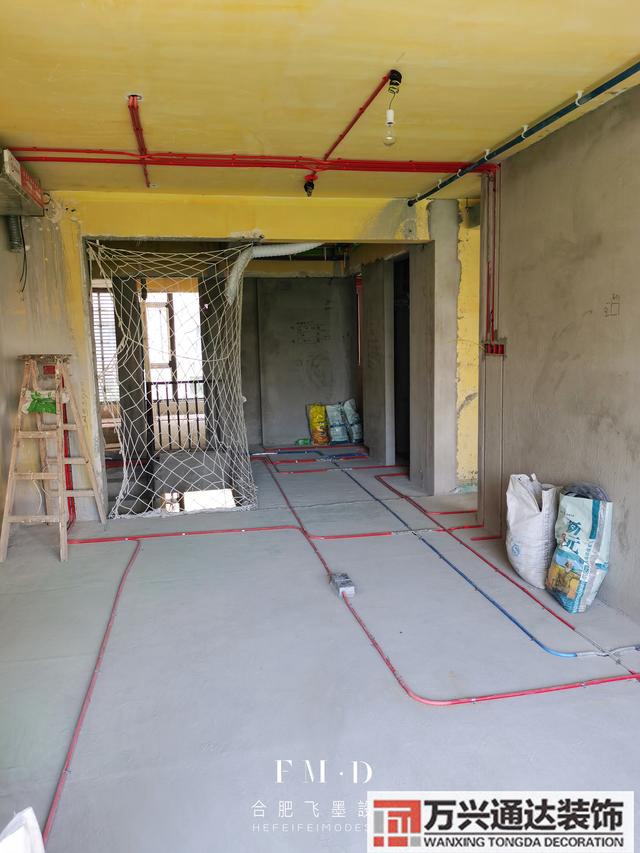

水电开槽

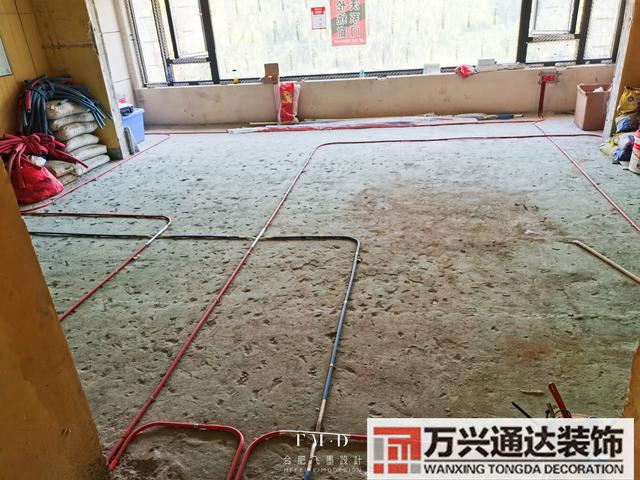

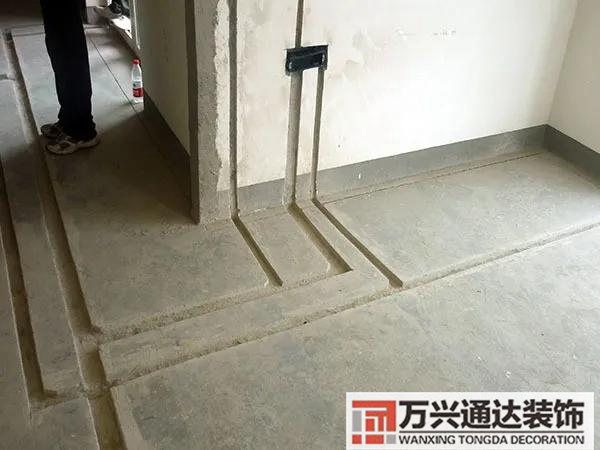

首先,在现场清理好后,第一步便是放线开槽,即是按照规划在墙面、顶面、地面,开出水电排线需要用的槽。
咱们直接说开槽重点注意事项:
①不是想怎么开就怎么开,在开槽之前要对开槽部位放线定位,确认位置精确。
②电管开槽宽度等于管径加上管卡缝隙加上两边1cm预留缝隙,开槽深度等于管径加1-1.5cm。
③开槽要求横平竖直、深浅一致、转弯弧度半径20-30cm之间。
④开槽如果遇到承重墙,千万不能切断钢筋哦。
⑤如果开槽造成墙面粉刷层开裂,不要慌,修补好即可。
墙面开槽结束后,记得清理干净再进入下一步!

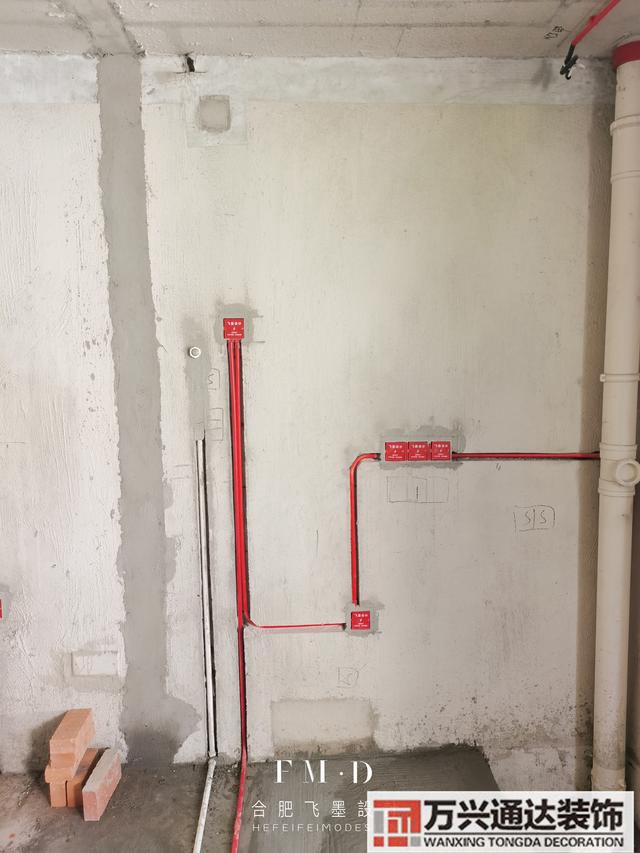

强弱电施工
咱们按施工顺序说,先来看看强弱电施工!(强电:室内220伏以上用电,弱电是指网线、电话线等)
1、材料选择
如果问装修的哪一部分最不能省钱,那必须是材料选择,这种隐蔽工程的材料如果有问题,影响质量不说,后期维修也麻烦。
选择建议:
①常规电线选择2.5平方铜芯线,空调热水器为4-6平方铜芯线。
②所有入墙电线采用¢16或¢20以上的PVC阻燃管。

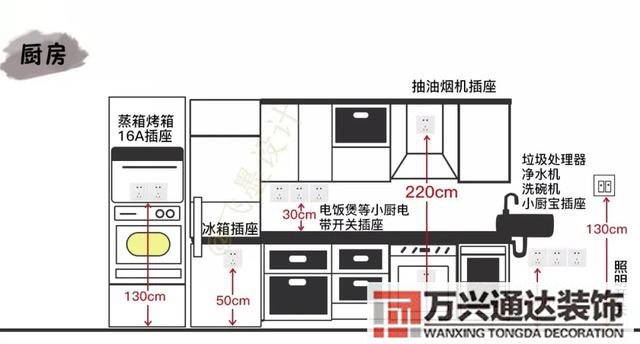

③插座要根据使用电器功率选,大功率电器选16A插座(如冰箱),普通电器选10A插座。
④家里有宝宝,一定要选择带误触保护的插座。

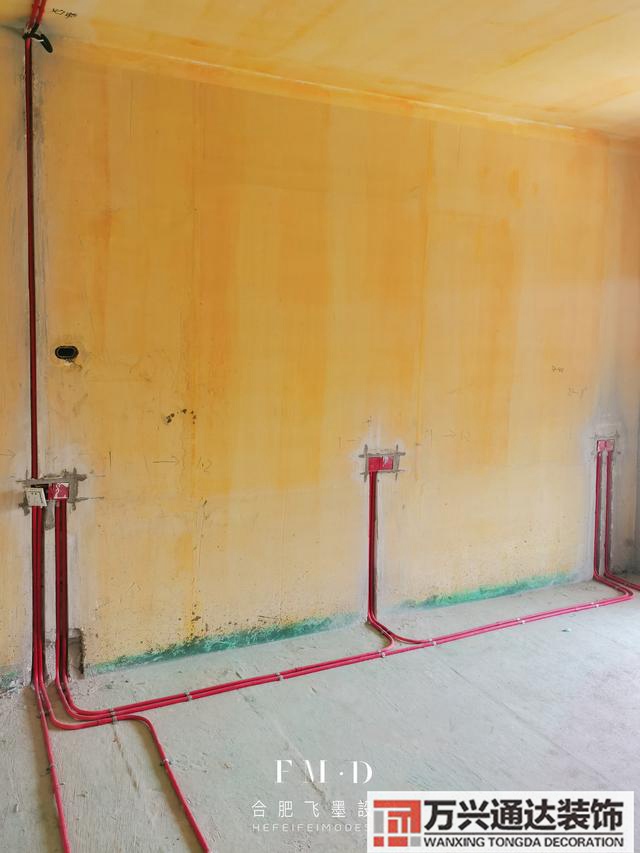

2、预埋线盒接着,咱们再来说说施工第一步——预埋线盒。
直接说干货:

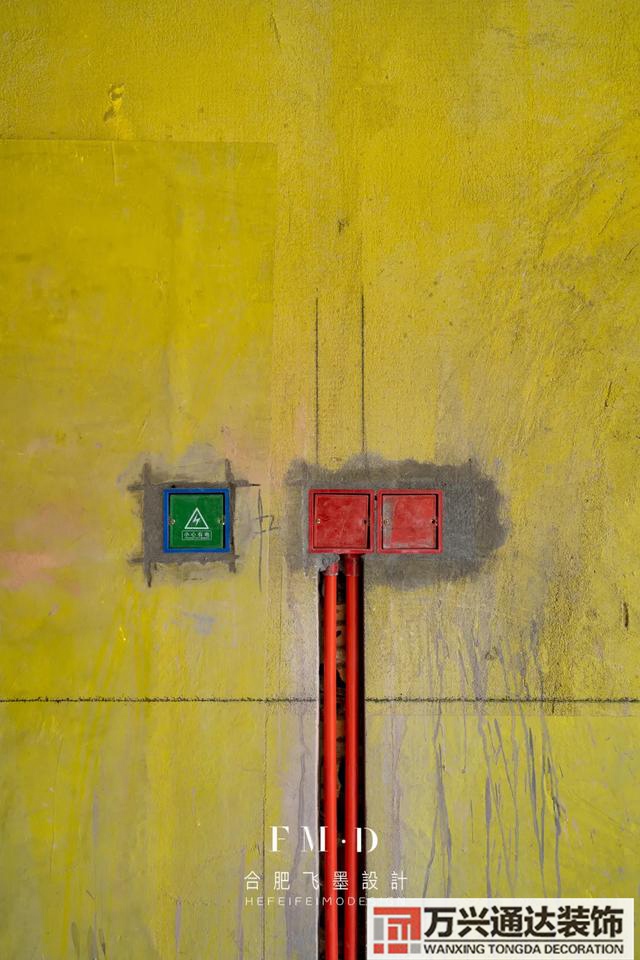

①同一房间插座高度误差不大于5mm。
②线盒的深度不得低于墙面5mm。
③如果预埋线盒时,遇到承重墙、梁、柱,打槽只能到混凝土层。
④开关离地1.4m,与门套线之间的距离在10-20cm。
⑤插座离地30cm左右,插座并列安装时高度差小于0.5mm,并且不要被遮挡。

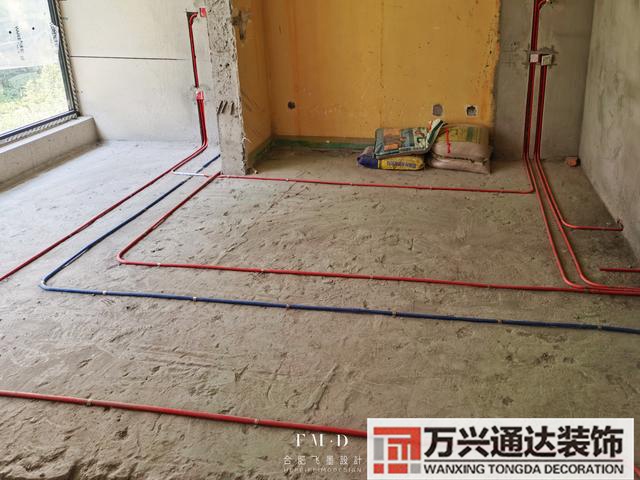

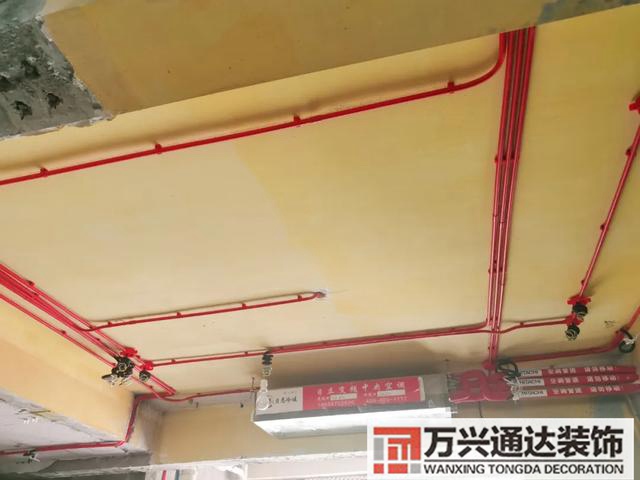

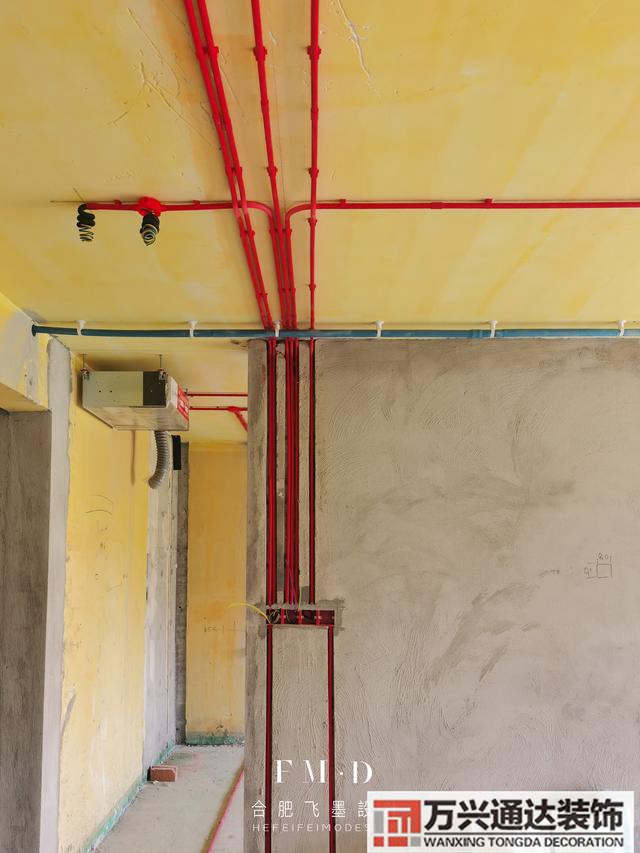

3、布置线管
最后,就是布置线管了!
施工注意:
①布管应尽量沿墙地夹角布置,走向横平竖直,不能有重叠交叉或斜向铺设,线管应该固定牢固。
②强弱电应该保持20cm以上距离,如果遇到交叉处应在弱电管上包裹30cm长锡箔,以降低干扰。
③电管与水管、煤气管之间的平行距离≧30cm。
④注意!禁止水电同槽现象,如遇水管交叉水下电上。
⑤管线弯曲处要求圆滑,不能有死弯、起皱、断裂等现象。

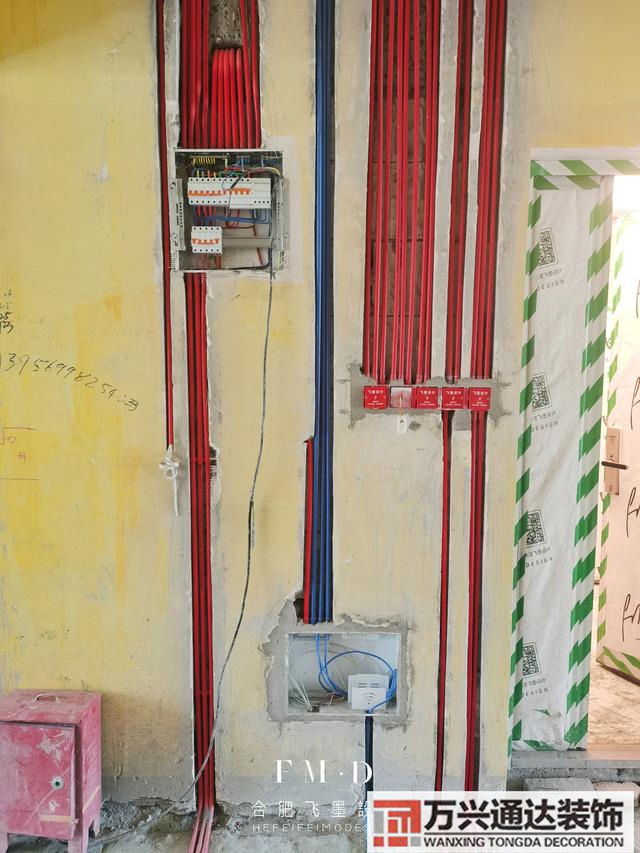

⑥线管在槽内要用管卡固定牢固,两根以上线管并排布置使用排卡固定。
强弱电施工,一项也不能马虎。

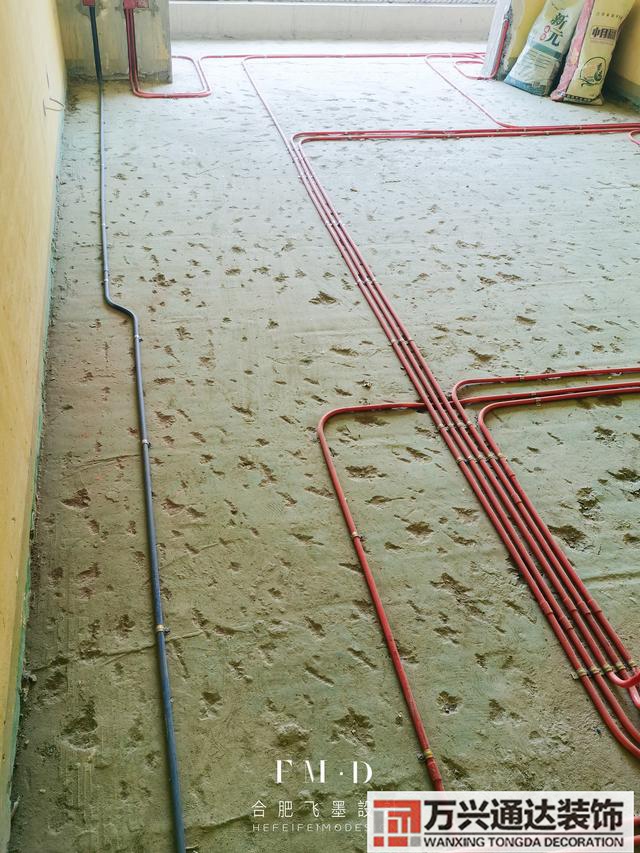

冷热水管施工

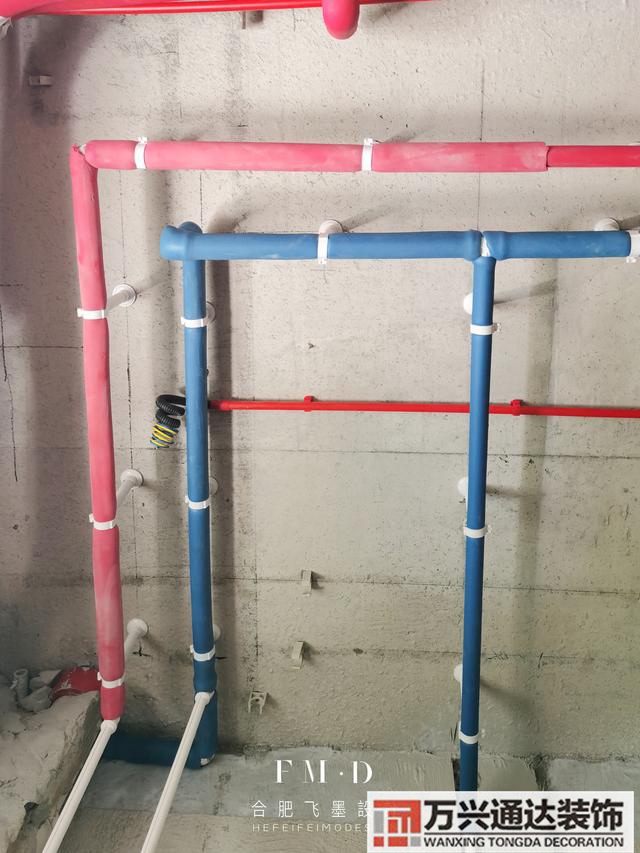

说完电线,咱们再来说说水管施工。
施工注意:

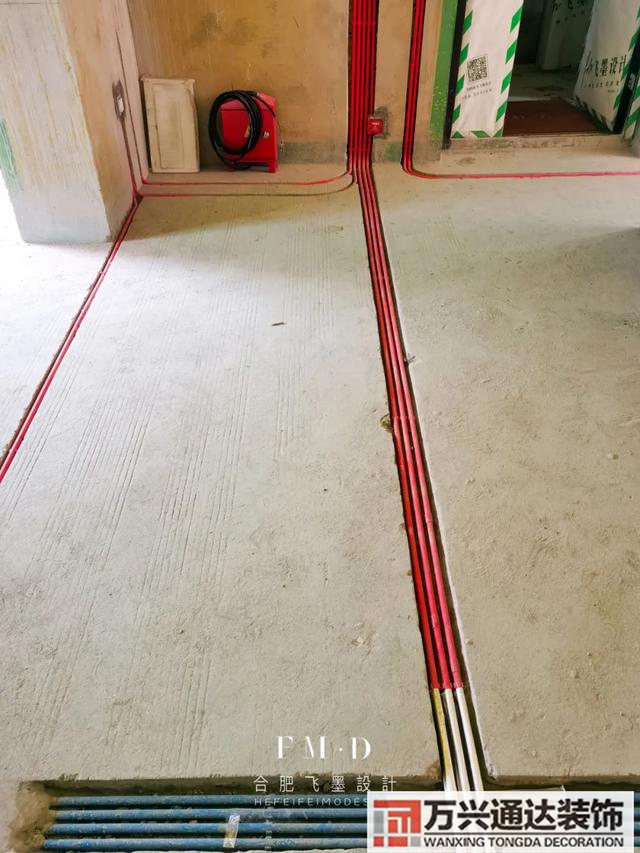

①给水布管,咱们遵循一个原则“能走顶不走地,能走竖不走横”。
②水管铺设需横平竖直,除过桥、分水、弯头处允许有接头,走直线的情况,4m内不能有接口。
③冷、热水出水口必须水平,左热右冷。
④冷热水管不能同槽,且两者相距15cm。
⑤室内进水建议加装总阀。
施工完成后,要做压力测试,检查有无漏水等现象;注意,测试不要超过2小时。
水电验收封槽
水电施工结束,咱们还要验收、封槽。水电验收咱们要仔细检查,千万别只看看插座有没有电。
验收内容:
①看施工是否合乎标准,标准如上。
②看施工与点位图是否对得上,有没有错漏之处。
③按强弱电施工、给排水施工一项一项验,不要怕麻烦。
水电施工结束,验收成功,用水泥砂浆封槽,就可以进行装修的下一个流程啦~
水电施工是项大工程,细节无数,小伙伴们如果在装修或准备装修,可以将水电施工细节收藏留用,避免踩坑。
(ps:部分图片来源于网络,如有侵权,请联系删除!)
飞墨设计|飞墨设计 一种生活方式的选择
。推荐阅读:
